自動倉庫の費用はいくら?種類・規模別の相場と回収年数の目安を解説

自動倉庫の導入費用は、機器だけで数千万円から数億円までと大きく幅があります。改正物流効率化法への対応や人手不足などを背景に、庫内の自動化を検討する荷主企業が増えています。
その一方、「そもそもいくらかかるのか見当がつかない」「建屋の建設費と機械の費用が混ざっていて、自社が見るべき数字が分からない」「何年で回収できるのか、稟議で説明できる材料がない」といった悩みを抱える物流部門のご担当者も少なくありません。
本記事では、自動倉庫の費用を「機器」「システム」「建屋・工事」の3つに分けて整理します。そのうえで、方式別の費用目安や導入後のランニングコスト、投資回収年数の考え方、購入以外の資金調達の選択肢まで解説します。
最後まで読めば、自社が見るべき費用の範囲が整理でき、稟議に上げるための概算と回収の見通しを自分で組み立てられるようになるでしょう。

▼まず自動化・省人化で何ができるかを知りたい方

自動化・省人化について詳しくはこちら

INDEX

すべて見る

自動倉庫の費用はいくら?まず知っておきたい全体像

自動倉庫の導入費用は、小規模な部分導入では数千万円から、大型のパレット式・シャトル式では数億円以上になる場合があります。
ただし、実際の導入総額は設備の価格だけでは決まりません。システム連携や設置工事、条件によっては建屋の改修・新設にも費用がかかります。

この章では、まず以下の観点から費用の全体像を整理します。

  • 自動倉庫の費用相場(方式・規模別)
  • 導入費用の構成(機器・システム・建屋・工事)

機器の価格と導入総額を分けて考えることが、適切な予算を検討するうえで重要です。

自動倉庫の費用相場は規模・方式によって異なる

自動倉庫とは、ラックへの荷物の保管や取り出しを、機械とシステムで自動化する機器です。導入費用は、方式・規模・保管容量・求める処理能力によって大きく変わります。

代表的な方式・タイプごとの機器費の目安は、以下のとおりです。

シチュエーション タイプ 主な特徴・適した用途 機械設備費の目安
小規模・工程限定で始めたい 小型・部分導入タイプ(小型立体・ピッキング型) 特定の工程や小物の保管に限定して自動化する 数千万円〜
小〜中規模/
ケース荷姿
ケース式(ケース自動倉庫) コンテナや段ボール単位で小物・部品を保管する 数千万円〜
大規模/
パレット荷姿
パレット式(スタッカークレーン式) パレット単位で重量物を大量に保管する 数千万円〜数億円
大規模/
高密度・高処理
シャトル式(シャトル台車・多層式) シャトル台車を用いて高密度保管や高い処理能力に対応する 数億円〜
  • ※機器を中心とした概算です。システム連携費・設置工事費・建屋関連費などが別途発生する場合があります。

また、自動倉庫は必ずしも数億円単位の費用がかかるとは限りません。導入する方式や範囲を絞ることで、数億円規模よりも抑えた投資金額でも検討可能です。
ただし、保管する荷物や必要な処理能力などによって、適した機器やシステム構成が異なるため価格だけで導入する機器を選ぶことはできません。
方式別の詳しい特徴と費用は次章で、費用を左右する要因は後半の「自動倉庫の導入費用を左右する5つのポイント」で解説します。

自動倉庫の導入費用は機器・システム・工事・建屋関連費で構成される

自動倉庫の導入総額は、機械本体の価格だけでは決まりません。システムの開発・連携や据付工事、条件によっては建屋の改修・新設にも費用がかかります。

導入費用は、次の3つに分けて考えると整理しやすくなります。

  • 機器費:スタッカークレーン、シャトル台車、ラック、移載装置、制御装置など)
  • システム費:WCS(倉庫制御システム)の導入、WMS(倉庫管理システム)や基幹システムとの連携など)
  • 建屋・工事費:機器の基礎設計、据付工事、電気工事、建屋の改修費・新設費など)

どこまでの費用が発生するかは、以下の導入のケースによって異なります。

導入ケース 機器費 システム費 建屋・工事費
既存倉庫に
そのまま導入
発生する 発生する 据付・電気工事が中心
既存倉庫を
改修して導入
発生する 発生する 改修工事が加わる
倉庫を新設して導入 発生する 発生する 建屋の建設費が加わる
  • ※建屋・工事費の発生範囲は、導入する機器の方式や既存建屋の条件によって異なります。

このように、一概に機械の本体価格が導入総額と同じとは限りません。

見積もりを比較するときは、システム連携や工事、建屋の条件まで含め、どこまでが見積もりに含まれているのかを確認することが重要です。

自動倉庫のタイプ別に見る特徴と費用目安

自動倉庫の種類は、保管する荷物の荷姿によって決まってきます。また、どの方式を採用するかによって、費用も大きく変わるのが特徴です。

この章では、費用を比較するうえで押さえておきたい以下の4つのタイプ・構成について、特徴と機器費の目安を紹介します。なお、パレット式・ケース式は荷姿(ユニットロード)による分類、シャトル式は搬送方式による分類であり、分類の軸が異なる点にご留意ください。

  • パレット式:重量物を大量に保管するタイプの費用目安
  • ケース式:小物・部品を効率保管するタイプの費用目安
  • シャトル式:高密度・高処理を狙うタイプの費用目安
  • 小型・部分導入タイプ:スモールスタートの費用目安

なお、ここで紹介する費用は機器が中心です。実際の導入総額には、システム費や建屋・工事費が別途かかる場合があります。機器の選び方や自動化する範囲の考え方については、後半の「自動倉庫は価格帯で選べない」の章で詳しく解説します。

パレット式:重量物を大量に保管するタイプの費用目安

パレット式は、原料・製品・金型など重量物をパレット単位で大量に保管したい工場や物流センターに向くタイプです。
機器費は、数千万円から数億円が目安です。
一般的な構成では、ラック間をスタッカークレーンが走行・昇降し、パレットを自動で入出庫します。倉庫の高さを有効活用できるため、限られた床面積でも保管量を増やしやすい点が特徴です。

費用は、主に次の要素で変動します。

  • 保管容量(パレットの格納数)
  • ラックの高さと間口数
  • スタッカークレーンの台数
  • 1時間あたりの入出庫能力

また、パレット式には、一般的なシングルディープのほか、ラックの奥行き方向に2列ずつ格納するダブルディープ、1通路に2台のクレーンを設置するデュアルクレーンなどの構成があります。
ダブルディープは保管効率を高めやすく、デュアルクレーンは入出庫能力の向上を図れるなど、それぞれ特徴が異なります。
保管効率と入出庫能力のどちらを重視するかによって、適した構成や費用も変わるでしょう。

ケース式:小物・部品を効率保管するタイプの費用目安

ケース式は、樹脂コンテナや段ボール、トレイなどケース単位の荷物を保管するタイプです。
小型・軽量の商品や部品の保管に適しており、自動車部品や電子部品、日用品、通販物流など幅広い用途で利用されており、機器費は数千万円からが目安です。
搬送方式には、スタッカークレーン式やリトリーバ式、シャトル台車式などがあります。荷物の形状・サイズや必要な処理能力に応じて、機器構成が異なる点が特徴です。

費用は、主に次の要素によって変動します。

  • 保管数
  • 搬送装置の台数
  • 入出庫能力
  • 移載装置の仕様

「ケース式は安い」というイメージを持つ方も多いですが、必ずしも低価格とは限りません。
搬送装置や移載装置などの機器構成によっては、費用が増える場合もあるので注意が必要です。

シャトル式:高密度・高処理を狙うタイプの費用目安

シャトル式は、ラックの各段をシャトル台車が走行し、高密度な保管と高い処理能力を両立させるタイプです。
機器費は、大規模になると数億円からが目安となります。
代表的な構成では、垂直搬送機でラックの各段まで荷物を運び、その後の搬送・保管を各段のシャトル台車が担います。
パレット系では飲料など大ロット品の高密度保管に、ケース系では出荷前の荷揃えなどに使われているのが特徴です。
ただし、分類方法が異なる点には注意が必要です。
「パレット式/ケース式」は荷姿による分類ですが、「シャトル式」は搬送方式を指すため、パレット式・ケース式の双方にシャトル方式の機器が存在します。
費用は、ラックの規模やシャトル台車・リフターの台数、求める処理能力などによって大きく変動します。
将来的に物量の増加を見込んでいる場合は、増設のしやすさもあわせて確認しておく必要があるでしょう。

小型・部分導入タイプ:スモールスタートの費用目安

倉庫全体ではなく、特定の工程や一部のエリアだけを自動化する「部分導入」という選択肢もあります。小型の立体自動倉庫やピッキング型の自動倉庫などが該当し、機器費は数千万円規模が目安です。
保管する荷物や対象工程を絞ることで、全体を一度に自動化するより初期投資が抑えやすいのが特徴です。
一方で、保管量や処理能力には限界があるため、将来の物量に対応できるか事前に確認しなければなりません。
そのため、部分導入は、効果が見込める工程から段階的に自動化したい場合の選択肢となります。段階的に自動化を進める考え方は、後半の「自動倉庫の導入費用を抑える方法」で詳しく解説します。

建屋の改修・新設が必要なときにかかる費用

自動倉庫の導入に伴って既存倉庫の改修や倉庫の新設が必要になる場合は、機器費とは別に建屋関連の費用がかかります。

この章では、次の2つのケースに分けて解説します。

  • 既存倉庫を改修する場合にかかる費用
  • 倉庫を新設する場合にかかる費用

なお、既存倉庫を改修せずに機器のみを導入できるケースでは、建屋の改修費を見込む必要はありません。改修や新設が必要な場合は、建屋関連費まで含めて検討することで、導入に必要な予算の全体像を把握しやすくなるでしょう。

既存倉庫を改修する場合にかかる費用

既存倉庫の条件が、導入する機器の要求仕様を満たしていない場合は、建屋や付帯機器の改修費が発生します。

改修内容は機器の方式・規模や建屋の状態で異なるため、導入前に建屋条件を確認し、必要な工事を見積もることが重要です。

主な確認・改修項目は、次のとおりです。

  • 床・基礎:機器や保管物の荷重に応じた補強が必要か
  • 電気機器:自動倉庫や周辺機器を動かすための電源容量が足りるか
  • レイアウト・付帯工事:機器の搬入や動線変更に伴う工事が必要か

一方で、既存建屋の中に設置できるユニット式の自動倉庫もあるため、必ずしも大規模な改修が必要になるとは限りません。
必要となる改修の範囲は、既存建屋の状態や導入する機器によって異なります。導入前に現地調査を行い、必要な工事と費用を確認しておくことが重要です。

倉庫を新設する場合にかかる費用

倉庫を新設して自動倉庫を導入する場合は、以下の事業費全体で検討する必要があります。

  • 建屋の建設費
  • 機器費
  • システム費
  • 機器の据付・電気工事費

新設の利点は、自動倉庫の高さや規模、機器配置、必要な電力、入出庫の動線などを、建築計画の段階から一体で設計できることです。

自動倉庫には、建物の中に機器を設置するユニット式のほか、高層ラックに屋根や壁を取り付けて建屋と一体化させるビル式(建屋一体型)もあります。
そのため、「延床面積が◯平方メートルであれば◯億円」というように、面積だけで導入総額を判断することは難しくなります。
必要な保管容量や処理能力、機器方式を踏まえて、建屋と物流機器を一体で計画・見積もりすることが大切です。
倉庫そのものの新設や移転を検討している方は、以下の関連ページ「物流施設」もあわせてご覧ください。

【関連ページ】物流施設

自動倉庫の導入費用を左右する5つのポイント

前章までの価格帯を見て、「なぜこれほど幅があるのか」と感じた方も多いのではないでしょうか。自動倉庫の費用は、主に次の5つのポイントで大きく変わります。

  1. 処理能力
  2. 保管容量
  3. 建屋条件
  4. システム連携の範囲
  5. 設置環境・特殊仕様

この5つを事前に整理しておくと、自社に必要な機器構成を具体化しやすくなり、メーカーへの見積もり依頼もスムーズに進められます。どの条件が費用に影響するのかを確認していきましょう。

1.処理能力

自動倉庫に求める入出庫能力が高くなるほど、クレーンやシャトル、コンベヤなどの搬送機器の台数・能力が増え、導入費用が高くなります。
処理能力を検討する際は、1時間あたりの入庫数・出庫数だけでなく、時間帯や曜日、季節による物量の変動も把握しましょう。
繁忙期のピークのみに合わせて能力を設定することで、過剰投資につながる可能性もあります。平常時とピーク時の両方を踏まえて、必要な処理能力を見極めることが大切です。
見積もりを依頼する前に、現在の入出庫量やピーク時の処理量をデータで整理しておくと、必要な機器構成を検討しやすくなります。

2.保管容量

自動倉庫で保管する荷物の量が増えるほど、必要なラックの間口数や段数、搬送機器の規模が大きくなり、導入費用も増えやすくなります。

必要な保管容量は、現在の在庫量だけで決めずに以下の点もあわせて考慮することが大切です。

  • SKU数(取り扱う品目の数)
  • 荷姿(パレット・ケースなど)
  • 在庫回転率
  • 将来の物量増加

将来の増加を見込まずに容量を決めると、早い段階で保管容量が不足する可能性があります。

一方で、余裕を持たせすぎると初期投資が膨らみやすくなります。将来性と費用のバランスを考えて適切な余力を設定することがポイントです。

3.建屋条件

既存倉庫に自動倉庫を導入する場合、以下のような建屋条件により、採用できる機器や必要な工事が変わってきます。

  • 天井高
  • 床荷重
  • 柱の間隔(柱スパン)
  • 床面の状態

機器の高さや重量に建屋が対応できない場合は、床・基礎の補強やレイアウト変更、電気機器の工事が必要になる可能性があります。

また、建物とは独立して機器を設置する構成と、ラックを建物の構造として使う建屋一体型では、必要な建築工事や法規対応も異なります。

既存倉庫への導入を検討する場合は、建屋図面や機器条件を早い段階で確認しておきましょう。

導入計画が進んでから改修の必要性が判明すると、当初の想定より費用や工期が増える可能性があるため注意が必要です。

4.システム連携の範囲

既存システムとの連携範囲によって、システムの開発・連携費は大きく変わります。
自動倉庫では、機器を制御するWCS、倉庫内の在庫や入出庫を管理するWMS、ERPなどの基幹システムを連携させて運用します。特に機器を制御するWCSは、自動倉庫の稼働に欠かせません。
どこまで連携するかによって、必要な開発・設定・テストの範囲も異なります。
連携範囲を広げれば、物流業務全体の効率化につながる可能性がある一方、費用や導入期間も増えます。
まずは「どの業務を自動化・効率化したいのか」を整理し、目的に応じて必要な連携範囲を決めることが大切です。

5.設置環境・特殊仕様

設置環境や保管物によっては標準仕様で対応できず、機器の仕様変更や付帯機器・工事が必要になるため、費用が高くなる場合があります。

追加費用が発生しやすい設置環境・保管物の例は、次のとおりです。

  • 冷凍・冷蔵環境では、低温仕様や結露・凍結対策が必要になる
  • 危険物の保管では、機器などに応じて防爆仕様や消防法などへの対応が必要になる
  • クリーン環境では、必要な清浄度に応じた機器仕様が求められる
  • 粉じんや油分が発生する環境では、機器の保護対策が必要になる

特殊環境では、標準仕様と比べて追加費用が発生する可能性があります。
一方、冷凍・冷蔵環境など人による作業負担が大きい現場では、自動化による省人化や作業環境の改善も期待できます。
機器の価格だけで判断するのではなく、特殊仕様にかかる追加費用と自動化によって得られる効果の両面から検討することが重要です。

自動倉庫の導入後にかかる代表的な4つのランニングコスト

自動倉庫は導入後も、保守費や電気代、部品交換、機器更新などの費用が継続的、または一定期間ごとに発生します。

導入後の代表的なランニングコストは、次の4つです。

  • 保守・メンテナンス費
  • 電気代・システム利用料などの運用費
  • 消耗部品・修理費
  • 機器更新・リニューアル費

具体的な金額は、機器の方式や規模、稼働時間、保守契約の内容によって異なります。

初期費用だけでなく、運用期間全体でかかる費用まで含めて比較することが、投資判断の精度を高めます。

1.保守・メンテナンス費

自動倉庫を安定して稼働させるには、定期点検や保守契約、修理などの費用を見込んでおく必要があります。
特につり上げ荷重0.5t以上のスタッカークレーンは、労働安全衛生法に基づく「クレーン等安全規則」により、定期自主検査が義務付けられています。
また、自動倉庫を安定して稼働させるためには、制御機器やコンピュータの点検、故障時の修理・復旧などにかかる費用も考慮しておくことが大切です。
保守費は、機器の規模や稼働時間、契約内容などによって異なります。
見積もりの段階で、年間の保守費や保守範囲、故障時の対応費まで確認しておくことで資金面での見通しが立ちやすくなるでしょう。

2.電気代・システム利用料などの運用費

自動倉庫の日常的な稼働に伴って発生するのが、電気代やシステム関連の運用費です。

主な項目は、次のとおりです。

  • 自動倉庫やコンベヤ、シャトルなどを稼働させる電気代
  • クラウド型WMSなどを利用する場合の月額・年額利用料
  • システムの保守・サポート費

電気代は、機器の方式・規模・稼働時間などによって変わります。
一方、システム関連費は、利用するサービスや機能、ユーザー数、連携範囲などによって異なります。そのため、自社の運用条件に基づいて見積もることが重要です。
なお、WMSや基幹システムとの初期の連携・開発費は、導入時にかかるシステム費に含まれます。ここで紹介した導入後の運用費とは分けて考えましょう。

3.消耗部品・修理費

自動倉庫を長期間使用することで、機械部品の摩耗や劣化による交換費用、故障時の修理費などが発生します。
機器の使用年数が長くなったり稼働頻度が高くなったりすると、突発的な修理が必要になる可能性もあります。
また、メーカーの保守終了や部品の生産終了によって、既存部品の調達が難しくなる場合もあるでしょう。

導入時には、定期保守費だけでなく、次の点も確認しておくことが大切です。

  • 保守契約に含まれる修理・部品交換の範囲
  • 推奨されるスペアパーツ(予備部品)
  • 故障時の対応費用

突発的に発生する費用もあらかじめ想定しておくことで、運用開始後の予算超過リスクを抑えやすくなります。

4.機器更新・リニューアル費

自動倉庫を長期運用する場合は、機器だけでなく制御機器やコンピュータ、システムなどの更新やリニューアル費用も見込んでおく必要があります。
将来的に更新時期を検討する際は、税務上の法定耐用年数と、実際に機器を使用できる期間が異なる点に注意が必要です。
法定耐用年数は減価償却費を計算するための期間であり、機器そのものの寿命を示すものではありません。
また、自動倉庫は機器のほか、制御機器やコンピュータ、WMSなどのシステムで構成されており、それぞれ更新時期が異なる場合があります。
そのため、すべてを一度に入れ替えるだけでなく、必要な機器やシステムから段階的にリニューアルする方法も選択肢のひとつです。
導入時点から将来の更新費用まで見据えて長期的に試算しておくと、次章の投資回収や後半の資金調達を検討する際にも役立つでしょう。

費用対効果(ROI)と投資回収年数の考え方

自動倉庫は機器の規模によって高額な投資になるため、人件費の削減だけでは短期間での投資回収が難しい場合があります。
そのため、投資回収年数だけでなく、中長期で得られる効果まで含めて費用対効果を捉えることが重要です。

この章では、投資判断を次の2つのステップに分けて解説します。

  • ステップ1:「数字で測れる効果」をROI(費用対効果)として算出する
  • ステップ2:ROIに表れない「数字で測れない効果」まで含めて投資を判断する

この順で整理することで、回収年数を算出するだけでなく、中長期の投資として妥当かを検討するための材料を整理できます。

ステップ1:費用対効果(ROI)で「数字で測れる効果」を出す

自動倉庫は数億円規模の投資になることも多く、人件費の削減だけで数年のうちに投資額を回収するのは難しいのが実態です。
そのため、7〜8年といった中長期のスパンで費用対効果を捉える必要があります。
最初のステップでは、自動倉庫がもたらす効果のうち、金額に換算できるものを洗い出します。そのうえで投資回収年数を概算し、中長期の視点で投資効果を評価します。
ここで大切なのは、自動倉庫の費用対効果を人件費の削減だけで判断しないことです。
金額に換算できる効果を幅広く洗い出すことで、中長期の投資として妥当かを検討するための材料を整理できます。

効果は「4つのROI」で洗い出す

自動倉庫の投資効果は、次の4つの視点に分けて整理することで洗い出しやすくなります。

視点 内容 具体例
コスト削減 現在発生している費用を減らす 人件費・残業代・派遣費・アルバイト費・教育費、外部倉庫の賃料や空調・照明費、フォークリフトの保守費・消耗品費など
将来コスト回避 将来必要になる支出を避ける 採用費、将来の増床、将来の追加機器投資
利益増加 能力向上や新規獲得によって利益を増やす 処理量の増加、新規顧客の獲得、繁忙期の機会損失の解消
リスク低減 事故や品質トラブルによる損害を小さくする 労災・事故・破損、誤出荷・棚卸差異・顧客ペナルティなど

自動倉庫の費用対効果は、「コスト削減」だけで判断すると、ほかの投資効果を十分に反映できない可能性があります。
特に「将来コスト回避」や「リスク低減」は見落とされやすいため、中長期の投資効果を検討する際に含めることが重要です。
投資効果は、7〜8年程度の中長期で見ることを前提に試算します。
ただし、試算結果だけで投資の可否を決めるのではなく、あくまで判断材料のひとつとして活用しましょう。

投資回収年数で概算し、IRR・NPVで長期評価する

まずは単純な「投資回収年数」で概算し、その弱点をIRR・NPVで補うのが基本の流れです。

投資回収年数は、次の式で求めます。

投資回収年数 = 初期投資額 ÷ 年間の投資効果

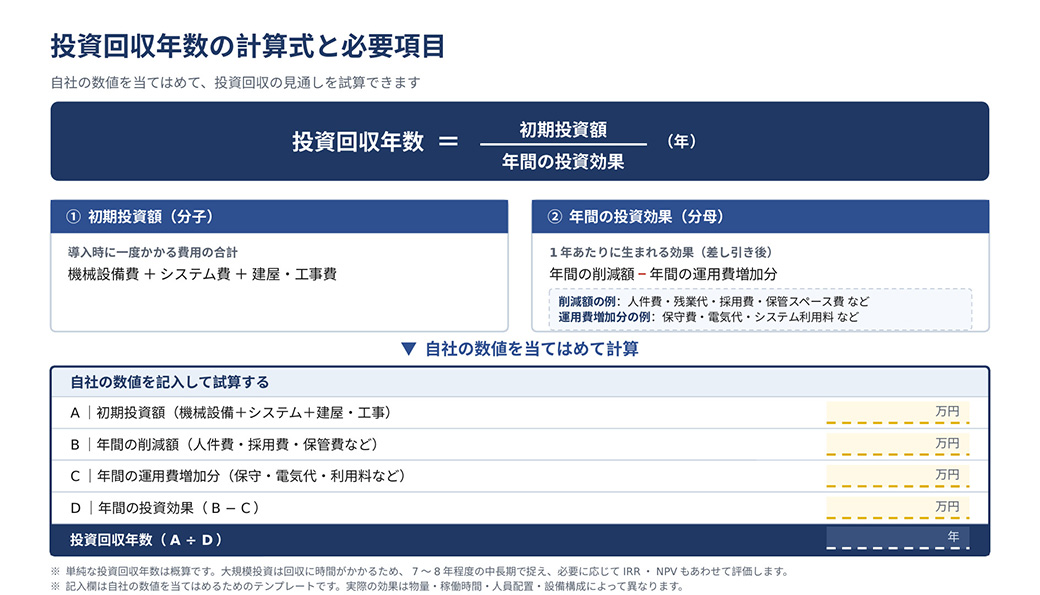

投資回収年数の計算式と必要項目

年間の投資効果は、年間のキャッシュフロー増加額をもとに考えます。
コスト削減額や利益増加額などから、導入後に新たに発生する保守費・電気代・システム利用料などを差し引いて算出します。
試算する際は、まず現在の作業人数・作業時間・人件費・処理量を把握し、自動倉庫の導入前と導入後の差を整理しましょう。
ただし、単純な投資回収年数は、あくまで最初の概算です。
大規模な投資は3年〜5年単位での回収が難しく、最低でも6〜7年、基本的には8年程度で見るのが実態です。

また、単純な投資回収年数には、次のような弱点もあります。

  • 投資額を回収した後に生み出される効果を反映できない
  • 将来のお金と現在のお金の価値の違いを反映できない

そのため、投資額が大きく、効果が長期にわたる場合は、評価期間を10〜15年程度に設定し、IRR(内部収益率)やNPV(正味現在価値)も用いて評価します。
IRRは、投資によって得られる将来のキャッシュフローから投資の収益率を評価する指標です。
一方、NPVは将来得られるキャッシュフローを現在の価値に換算し、初期投資額を差し引いて投資価値を評価します。
長期的な投資効果を考える際は、「自動化しないことで将来発生するコスト」も考慮することが重要です。
人件費の上昇や人材を確保できないリスクなども含め、自動化した場合としない場合を比較します。
稟議では、単純な投資回収年数だけでなく、IRR・NPVによる長期的な評価もあわせて示すことで、複数の視点から投資の妥当性を検討できます。

評価区分 具体的な効果 評価方法
定量効果 人件費削減、残業削減、採用費削減、誤出荷削減、保管スペースの効率化 金額に換算し、投資回収年数・IRR・NPVで評価
定性効果 作業負担の軽減、安全性の向上、人手不足への対応、物流品質の安定 金額換算が難しいため、判断軸として別に整理

自社の条件で投資回収年数をシミュレーションする

ここでは、投資回収年数の計算方法を理解するため、モデルケースを使って試算します。
実際の投資効果は物量や稼働時間、人員配置、機器構成によって大きく異なるため、「自動倉庫は◯年で回収できる」と一般化できない点には注意が必要です。

項目 モデルケースの数値
初期投資額(機械機器・システム・工事) 2億5,000万円
削減できる作業工数 8人分相当
1人あたりの年間賃金 406.5万円
人件費の削減額(8人×406.5万円) 年間3,252万円
その他の削減額(外部倉庫賃料・誤出荷対応など) 年間500万円
年間ランニングコストの増加分
(保守費・電気代など)
年間800万円
年間の投資効果(3,252万円+500万−800万) 年間2,952万円
投資回収年数(2億5,000万÷2,952万円) 約8.5年
  • ※1人あたりの年間賃金は、厚生労働省「職業情報提供サイト(job tag)」に掲載されている「倉庫作業員」の全国の賃金(年収)406.5万円を使用。令和7年賃金構造基本統計調査を加工したデータです。なお、実際の人件費は、この額面に加えて採用費や社会保険料などの企業負担分が発生するため、額面の1.4〜1.5倍程度を見込むのが一般的です。自社の実態に合わせて試算してください。
  • ※計算方法を示すためのモデルケースであり、自動倉庫の一般的な投資回収年数を示すものではありません。

このモデルケースでは、投資回収年数は約8.5年となります。ただし、実際に試算する際は、自社の作業人数や作業時間、人件費、物量、機器構成などを当てはめて計算する必要があります。
また、投資効果をすべて正確に金額へ換算するのは簡単ではありません。
たとえば、作業工数を削減できたとしても、それがそのまま社員数の削減につながるとは限らないためです。保管スペースの削減や新規顧客の獲得による効果なども、実態に即して見積もることが重要です。

ステップ2:ROIに表れない「数字で測れない効果」で投資を判断する

ステップ1で算出したROIだけでは、自動倉庫の投資効果を十分に評価できない場合があります。投資を判断する際には、金額に換算しにくい効果も含めて、中長期的な視点から判断することが重要です。

投資判断では、以下の4つの観点も考慮します。

  • 将来の人手不足リスクへの備え
  • 将来の賃金上昇への備え
  • 属人性の解消
  • 保管効率の向上

ここからは、こうした数字で測りにくい効果も含めて、自動倉庫への投資を判断する考え方を解説します。

自動化は現場を標準化し、属人性を解消する

金額に換算しにくいものの、投資判断で考慮したい効果のひとつが「現場の標準化」です。
属人的な現場では、作業担当者の判断や経験、スキルに左右されやすく、特定の担当者が不在になると生産性や作業品質に影響する可能性があります。新人の教育にも時間やコストがかかるでしょう。
自動化によって作業フローや手順が明確になれば、担当者による作業のばらつきを抑えやすくなります。特定の熟練者に依存する工程を減らすことで、人員配置の柔軟性を高めることにもつながるでしょう。
こうした標準化によって、教育負担の軽減や作業品質の安定化などが期待できます。直接金額に換算しにくい効果も、中長期の投資判断に含めて検討することが重要です。

法対応・人手不足への備えも判断材料に含める

投資判断では、直接のコスト削減だけでなく、改正物流効率化法への対応や人手不足への備えも判断材料に含めましょう。

改正物流効率化法では、発荷主・着荷主などの荷主に対して、次の取り組みが努力義務として求められています。

  • 積載効率の向上
  • 荷待ち時間の短縮
  • 荷役等時間の短縮

さらに2026年4月からは、取扱貨物の重量が年間9万トン以上などの基準を満たす荷主が「特定荷主」に指定されています。特定荷主には、中長期計画の作成・提出や定期報告、物流統括管理者(CLO)の選任が義務付けられています。

ただし、自動倉庫を導入すれば、そのまま法対応になるわけではありません。

庫内作業の効率化が荷役等時間の短縮などにつながるかは、入出荷の工程や機器の構成によって異なります。自社の物流課題と、法律で求められる取り組みを照らし合わせて評価することが大切です。

ROIだけに頼らず、3つの判断軸で投資を決める

自動倉庫への投資は、ROIだけでなく、導入する必要性や将来の事業計画なども含めて判断することが重要です。

投資判断では、次の3つの軸から検討する方法があります。

判断軸 具体的な考え方
導入する必要性から考える 取引先からの要求、安全性の確保、人材確保の難しさなどから必要性を検討する
投資・研究開発として考える データやノウハウの蓄積、将来の事業成長などを踏まえて検討する
長期的な視点で考える 短期の投資回収だけでなく、中長期で得られる効果まで含めて評価する

ただし、自動化が常に最適な選択肢とは限りません。導入前の生産性が低い場合などは、機器投資より先に既存の業務フローや運用方法を見直したほうがよいケースもあります。
そのため、ROIだけでなく、自社の物流課題や将来の事業計画、機器投資の必要性を整理したうえで、自動化する範囲や機器を検討することが大切です。
特定のメーカーに限定せず、複数の機器や資金調達方法を比較しながら検討したい場合は、ベンダーフリーの立場で相談できるパートナーを活用する方法もあります。

▼複数の機器や資金調達方法を比較しながら検討したい方

物流コンサルティングについて
詳しくはこちら

自動倉庫の導入費用を抑える方法

自動倉庫の導入費用を抑えるには、単に安い機器を選ぶのではなく、必要な範囲に絞って投資することが基本です。まずは自社の課題と、必要な処理能力・保管容量を整理しましょう。

具体的な方法は、次の3つです。

  • ボトルネックとなる工程から段階的に自動化する
  • 自動倉庫以外の機器も比較して、必要な機能に絞る
  • 複数社の見積もりを同じ条件で比較する

どこに投資する必要があるかを先に見極めることで、過剰投資を避け、自社に必要な範囲へ投資しやすくなります。

ボトルネックとなる工程から段階的に自動化する

庫内全体を一度に自動化するのではなく、ボトルネックを特定し、改善効果が見込める工程から段階的に自動化する方法があります。
たとえば、保管スペースが足りない、ピッキングに時間がかかる、検品・仕分けに作業が集中しているなど、課題によって優先して投資すべき機器は異なります。
現状の作業人数・作業時間・処理量・繁閑差を整理し、解決すべき課題と必要な能力を明確にしましょう。必要以上の機器を導入したり、過剰な処理能力を持たせたりするリスクを抑えやすくなります。
将来の物量増加が見込まれる場合は、将来必要になる規模まで一度に導入せず、段階的に投資する方法もあります。
ただし、すべての自動倉庫が後から簡単に増設できるわけではありません。機器やレイアウトごとに、将来の増設・拡張が可能かを選定時に確認しておきましょう。

自動倉庫以外の機器も比較して必要な機能に絞る

物流課題によっては、自動倉庫よりも、特定の工程を自動化する機器のほうが適している場合があります。

以下は、主な物流課題と自動化したい工程、検討する機器・システムの対応関係をまとめた表です。

主な物流課題 自動化したい工程 検討する機器・システム 主な役割
保管スペースが
足りない
保管・入出庫 自動倉庫 高密度保管と
入出庫の自動化
庫内の運搬に
人手がかかる
搬送 AGV・AMRなど 庫内の搬送の自動化
ピッキングに
時間がかかる
出庫作業(品揃え) ピッキングシステム ピッキング作業の
効率化
仕分けに
作業が集中する
仕分け 仕分けシステム 仕分け作業の自動化

解決したい課題を先に明確にすることで、課題に直接関係しない機器への投資を避けやすくなります。また、機器単体ではなく、物流工程全体を見たうえで、どこまで自動化するかを決めることも重要です。
とはいえ、自動倉庫とほかの機器のどちらが適しているかを、自社だけで判断するのが難しい場合もあります。メーカーへの相談では、取り扱う製品を前提とした検討になりやすいため、複数の選択肢を比較したい場合は、特定メーカーに縛られないベンダーフリーの相談先を活用する方法もあります。
機器選定だけでなく、前後工程を含む自動化範囲や費用・資金計画まであわせて検討すると、自社の課題に適した投資範囲を整理しやすくなるでしょう。

▼機器選定から費用・資金計画までまとめて相談したい方

物流コンサルティングについて
詳しくはこちら

複数社の見積もりを同じ条件で比較する

導入費用が適正かを判断するには、複数社から同じ条件で提案・見積もりを取り、比較する方法が有効です。

比較するときは、各社に伝える前提条件をできるだけ揃えましょう。主な条件は、以下の通りです。

  • 保管容量
  • 処理能力
  • 荷姿
  • 稼働時間
  • 既存機器・システムとの連携範囲

前提条件が異なると、見積金額だけでは適切に比較できません。金額に加えて、機器の仕様や見積もりに含まれる範囲まで確認することが大切です。
また、初期費用だけでなく、保守・メンテナンス費、システムの利用・保守費、消耗部品・修理費、将来の機器更新費なども確認しましょう。
導入後に発生する費用まで含めて比較することで、中長期で必要になるコストを把握しやすくなります。

全額用意しなくても導入できる|自動倉庫の資金調達という選択肢

自動倉庫は導入費用が大きくなりやすいため、機器の選定とあわせて資金調達の方法を考えることが重要です。

この章では、資金調達の3つの選択肢について解説します。

  • 購入・リースなどから調達方法を選ぶ
  • 建屋と機器の調達方法を組み合わせる
  • 補助金を活用する

機器と資金の計画をあわせて検討することで、自社の投資計画に適した調達方法を選びやすくなるでしょう。

購入・リースなどから調達方法を選ぶ

自動倉庫の主な調達方法には、購入やリースなどさまざまな方法があります。以下は、それぞれの調達方法の特徴を比較した表です。

調達方法 導入時の
資金負担
支払い方法・
支払期間
所有権 中途解約の
扱い
契約終了後の
機器の扱い
向いている
ケース
一括購入 大きい 導入時に一括で支払う 自社 ― 自社で継続利用 手元資金を活用して機器を自社保有したい場合
ファイナンス・リース 抑えやすい 契約期間にわたってリース料を支払う リース会社 原則として中途解約不可 再リース・返却・購入(購入選択権付きリースの場合)など 導入時の資金負担を抑え、支払いを平準化したい場合
従量課金 抑えやすい 利用量(稼働量)に応じて料金を支払う リース会社 契約条件による 契約条件による 機器オフバランス化したい場合・季節波動や物量波動による拠点収支の悪化を改善したい場合
割賦販売 抑えやすい 契約期間にわたって分割で支払う 完済まで所有権が留保される場合がある 原則として中途解約不可※ 完済後は自社で継続利用 導入時の支払いを分散し、最終的に機器を自社保有したい場合
  • ※契約条件によって異なる項目があるため、一般的な特徴として整理しています。
  • ※割賦販売では、契約条件によって繰上弁済が可能な場合があります。
  • ※オペレーティング・リースは、2027年4月1日以降に会計基準が変わり、条件が変更になる予定です。原則BS上の負債になるため、オフバランス化のメリットがなくなり、初期投資の平準化などを目的とした活用が中心となります。

一括購入は導入時にまとまった資金が必要になる一方、機器を自社で保有できる点がメリットです。導入時の資金負担を抑えたい場合は、リースや割賦販売なども選択肢になるでしょう。
リースは、リース会社が機器を購入し、利用企業に貸し出す仕組みです。契約期間にわたってリース料を支払うため、資金負担を平準化しやすくなります。
機器の使用予定期間や更新計画、キャッシュフローなどを踏まえ、自社の投資計画に合った調達方法を選ぶことが大切です。
なお、会計・税務上の取り扱いは、契約内容や適用する会計基準によって異なります。
2027年4月1日以後に開始する事業年度からは新しい「リースに関する会計基準」が適用されるため、最新の基準を確認することも重要です。

建屋と機器で異なる調達方法を組み合わせる

自動倉庫を含む物流施設への投資では、建屋と機器を必ずしも同じ方法で調達する必要はありません。それぞれの資産特性や投資計画に応じて、調達方法を組み合わせる選択肢があります。
一般に建屋は長期の利用を想定する一方、機械機器や制御システムは、機器更新や物量の変化などに応じて更新・変更が必要になる場合があります。そのため、建屋と機器で資金調達の方法を分けたり、機器にリースを活用したりする方法も考えられます。
また、個別に調達するだけでなく、不動産(建屋)と自動倉庫・システムをまとめてリースするのも方法のひとつです。

建屋と機器を含めた資金調達をまとめて検討できるため、大規模な物流施設への投資における選択肢となるでしょう。

▼建屋と機器を含めた大規模投資を検討したい方

物流施設について詳しくはこちら

補助金を活用して導入負担を抑える

事業者や機器、投資目的などが要件を満たすことで、省力化や生産性向上を支援する補助金を活用できる可能性があります。

代表的な制度のひとつが、中小企業を対象とした中小企業省力化投資補助金で、次の2つの類型があります。

  • カタログ注文型:登録された汎用製品をカタログから選んで導入する
  • 一般型:個別の現場や事業内容に合わせた機器導入・システム構築などを支援する

カタログ注文型は随時申請を受け付けている一方、一般型は公募回制で、2026年9月時点では第8回の応募申請を受け付けています。
補助金は要件や公募時期が変更されるため、機器を決めた後ではなく、導入計画の早い段階から利用できる制度や申請スケジュールを確認することが大切です。
また、中小企業省力化投資補助金では、ファイナンス・リースを利用する場合の手続きも用意されています。
そのため、要件を満たす場合は、購入だけでなくリースを活用した機器導入についても補助金の利用を検討できます。

▼リースや補助金など、資金調達の方法を相談したい方

ファイナンススキームについて
詳しくはこちら

自動倉庫は価格帯で選べない|庫内業務の棚卸しと範囲設計がポイント

ここまで費用の目安を紹介してきましたが、自動倉庫は価格帯だけで比較して選べるものではありません。
まず、自動倉庫の種類は保管する荷物の荷姿によって決まってきます。パレットならパレット式、ケース・小物ならケース式を基本に、必要な処理能力や保管容量などに応じて、スタッカークレーン式やシャトル式などの搬送方式を検討します。
さらに、どこまで自動化するかによって、必要な機器構成も変わります。たとえば、保管・入出庫には自動倉庫、庫内搬送にはAGV・AGFを組み合わせるなど、複数の機器で構成するケースもあります。

そのため、導入を検討する際は、次の順番で整理することが重要です。

  1. 庫内業務の全体を把握し、棚卸しする
  2. 自動化する場所・範囲を決める
  3. 庫内業務全体として最適化プランを立ててから導入する

適した機器構成は、商材や倉庫の運用、自動化する範囲などによって異なります。
特定の機器やメーカーを前提とせずに検討したい場合は、庫内業務全体を見ながら機器を比較できるベンダーフリーの専門家に相談することも選択肢のひとつです。

▼メーカーを限定せず、庫内業務全体から機器を比較したい方

物流コンサルティングについて
詳しくはこちら

自動倉庫導入の進め方7ステップ

自動倉庫の導入は、機器を選んですぐに発注するのではなく、現状の課題やデータを整理するところから始まります。

自動倉庫導入の一般的な流れは、次の7ステップです。

  1. 現状分析・課題整理
  2. 要件定義・構想設計
  3. 機器選定・見積もり比較
  4. 投資判断・資金調達方法の決定
  5. 詳細設計・契約
  6. 製造・施工・試運転
  7. 本稼働・運用改善

導入にかかる期間は、機器の規模や仕様、工事内容などによって異なります。稼働開始の希望時期が決まっている場合は、必要な工程から逆算して早めに計画を進めることが大切です。

特にステップ3〜4では、機器の比較だけでなく、投資額や資金調達方法も検討する必要があります。自社だけで判断するのが難しい場合は、機器選定と資金計画の両面から相談できる相手を活用する方法もあります。

▼どこから改善すべきか、進め方から相談したい方

物流コンサルティングについて
詳しくはこちら

▼自動化・省人化の機器について相談したい方

自動化・省人化マテハンについて
詳しくはこちら

まとめ|自動倉庫の費用・回収・調達を、自社に合う形で相談しながら決めよう

自動倉庫の導入費用は、機器だけでも数千万円から数億円までと幅があります。
方式・規模・自動化する範囲などによって費用が変わるため、価格帯だけで選ぶのではなく、自社の物流課題や必要な機能から検討することが重要です。
また、費用対効果は短期での回収だけを前提とせず、人手不足への備えや業務の標準化なども含めて、中長期的な視点から評価する必要があります。
自動倉庫の種類や機器構成を決める前から相談することで、自社の課題に応じて複数の選択肢を比較しやすくなるでしょう。
芙蓉総合リースでは、物流に関する知見とリース・ファイナンスのノウハウを生かし、特定メーカーに縛られないベンダーフリーの立場から、機器選定と資金計画をあわせてご提案します。
さらに、不動産リースの知見を生かし、建屋(不動産)と自動倉庫・システムを含めた一括リース、WaaSの検討やマテハンセットアップ型施設の取り組みのご提案も可能です。
「自社にはどの方式が合うのか」「どこまで自動化すべきか」「どのような資金計画が適しているか」とお悩みの方は、機器や要件を決める前の段階からお気軽にご相談ください。

▼自動化・省人化の機器について相談したい方

自動化・省人化マテハンについて
詳しくはこちら

▼どこから改善すべきか、進め方から相談したい方

物流コンサルティングについて
詳しくはこちら

▼建屋・物流施設やWaaSなど施設面も含めて相談したい方

物流施設について詳しくはこちら

事業の未来を、
より豊かに。

その実現に向けて、
まずはご相談ください。

※ファイナンス面については、当社所定の審査の完了および承認が条件となります。その他、詳細な契約条件については別途お打合せが必要となります。
